Каракөл ГЭСинин курулушу 80 пайызга аяктады

Экономика
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Алдыга
Артка
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Каракөл ГЭСинин курулушу 80 пайызга аяктады
Алдыга
Артка
copyright icon Энергетика министрлиги

Бишкек, 12.08.25. /Кабар/. Токтогул районундагы Кара-Суу дарыясынын боюна курулуп жаткан Каракөл ГЭСинин курулушу кызуу жүрүүдө.

Энергетика министрлигинен билдиришкендей, бүгүнкү күндө ГЭСтин курулушу 80 пайызга бүтүп, төмөнкүдөй иштер аткарылууда:

  • башкы суу алуучу курулуш толугу менен бүткөрүлдү;

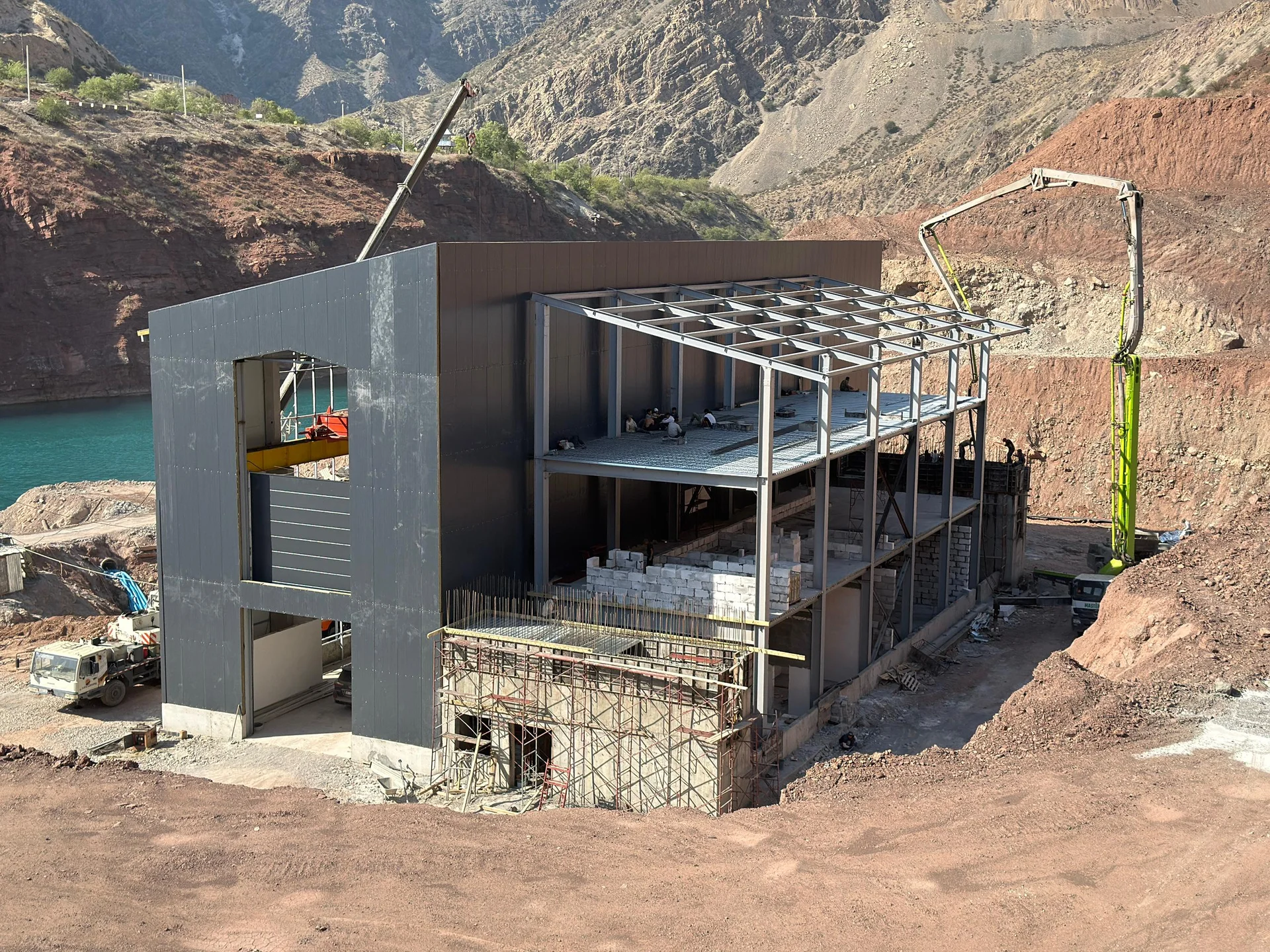

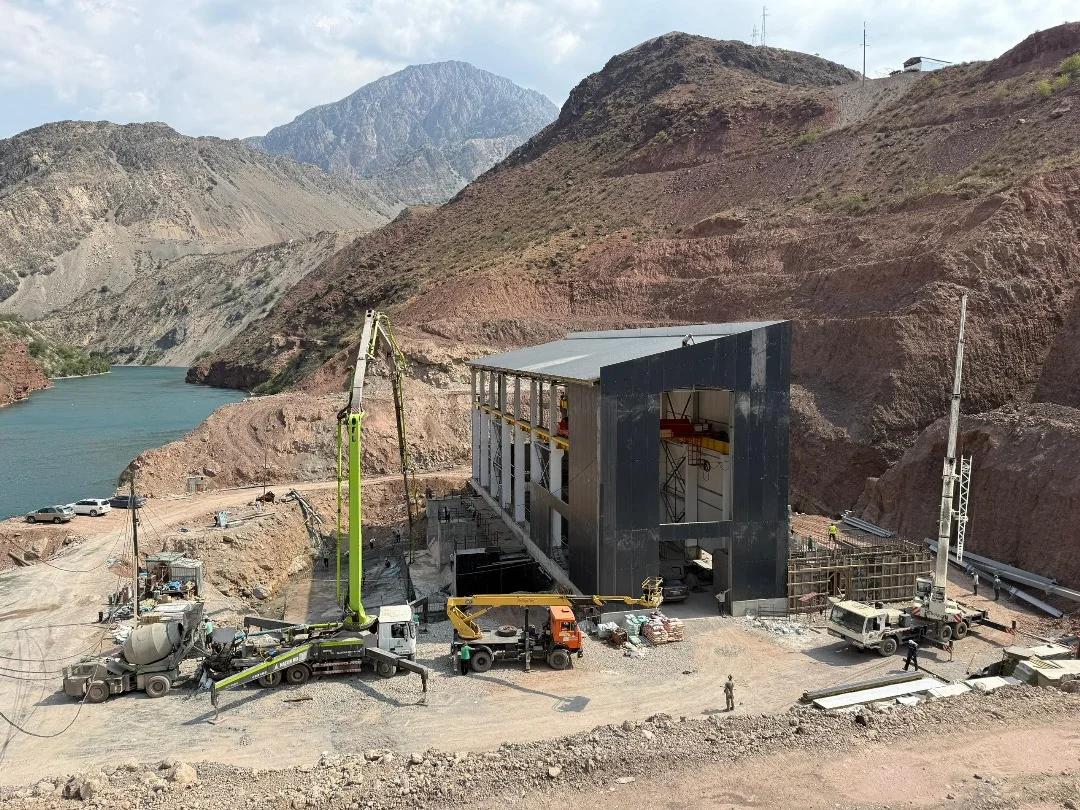

  • ГЭС имаратынын колонналарын, крандардын устундарын, жогорку курулуш металл конструкцияларын жана чатырын монтаждоо иштери аяктады;
  • алуу каналдарын бетондоо боюнча жана сэндвич-панель дубалдарын монтаждоо иштери жүрүүдө;

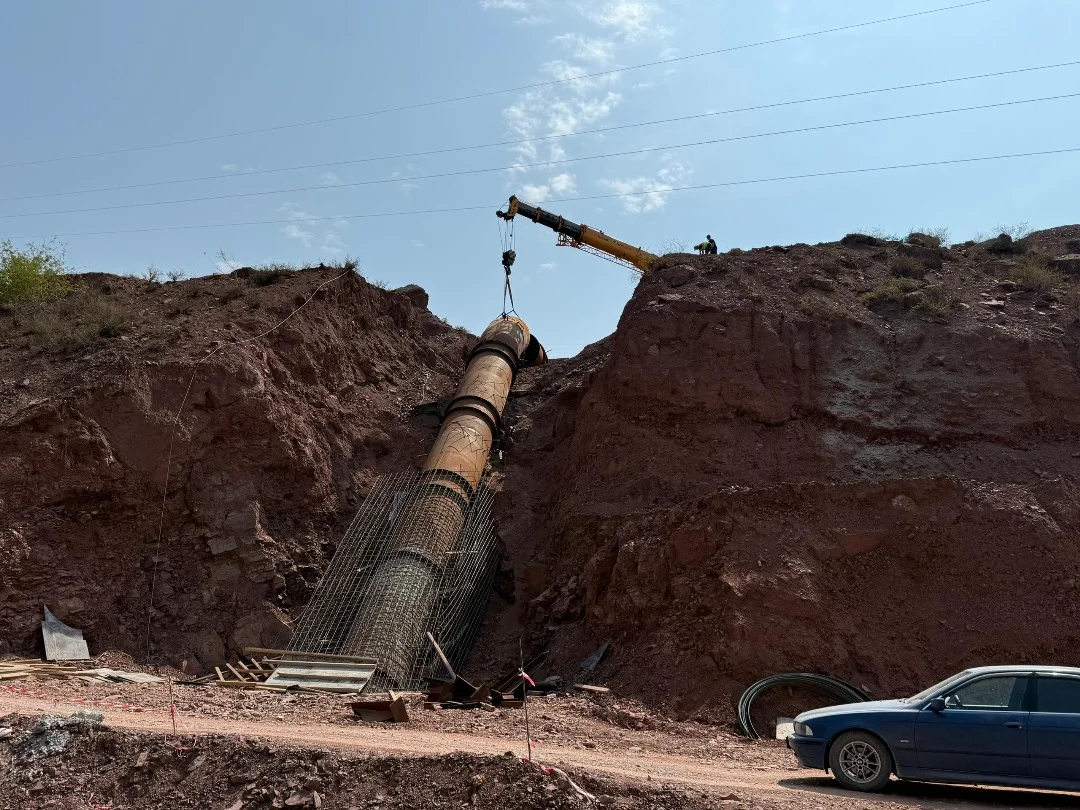

  • басым түтүгүн монтаждоо акыркы этабында, калган түтүк барчасы монтаждалууда;
  • жерди даярдоо жана жер казуу иштери аяктады;

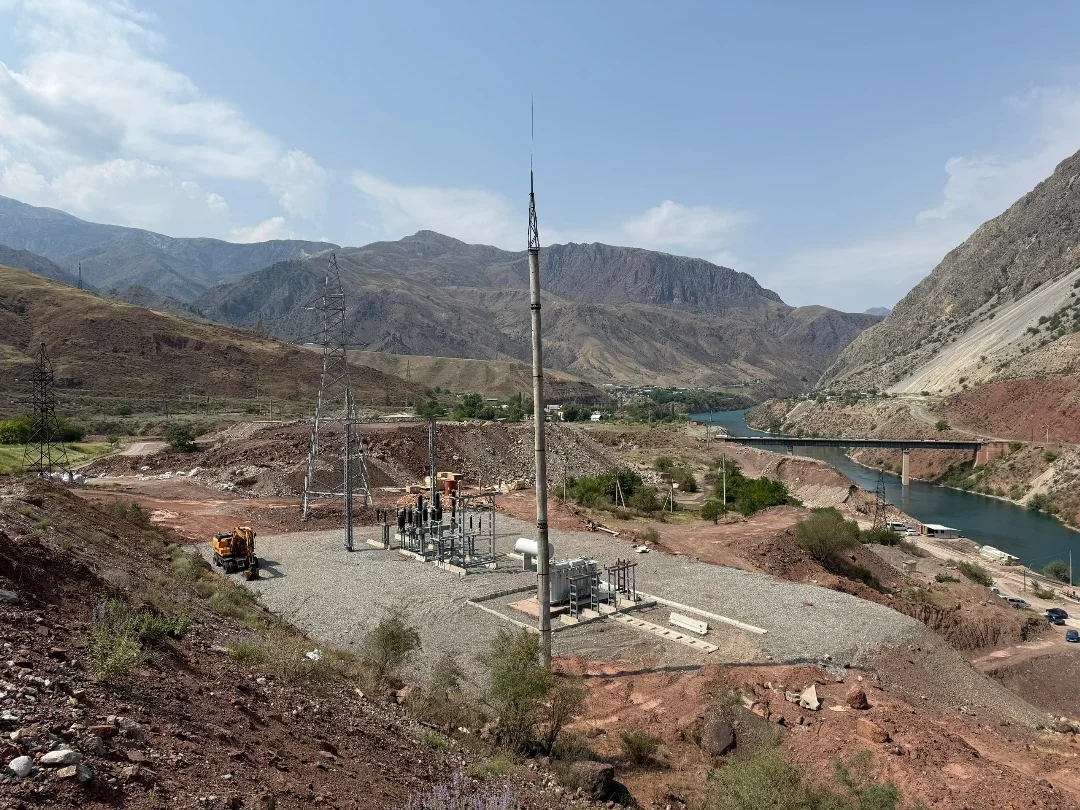

  • подстанциянын жабдууларын орнотуп, монтаждоо акыркы баскычта;

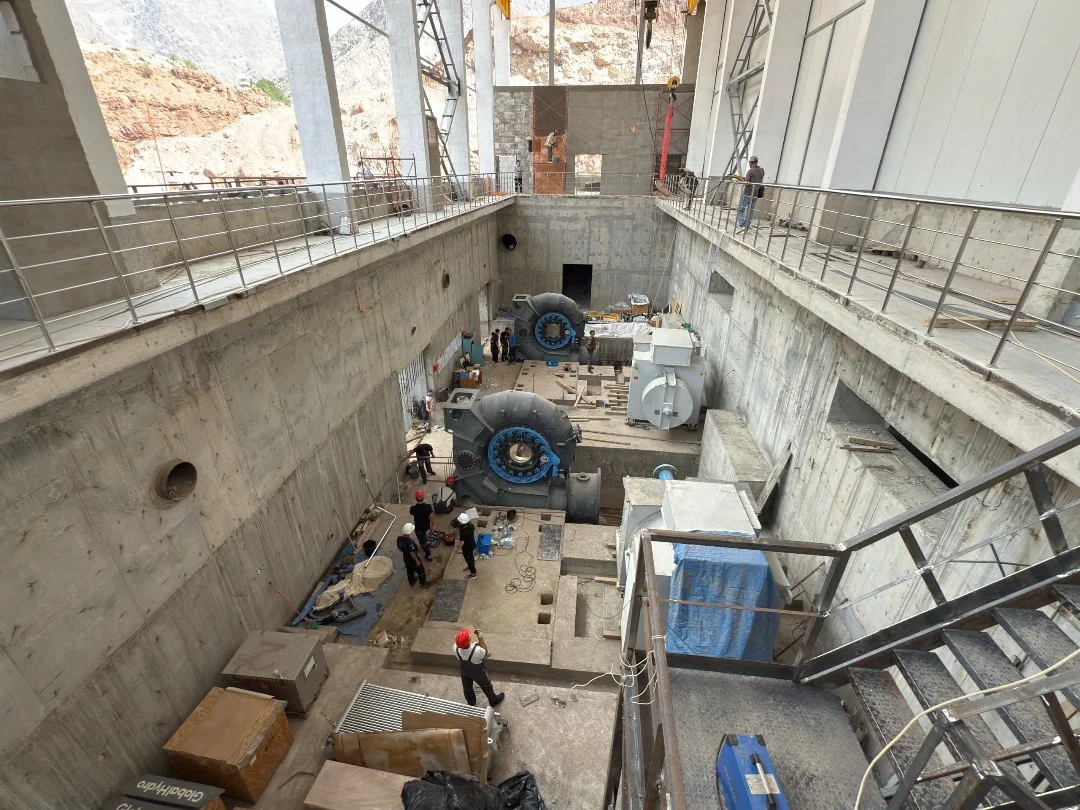

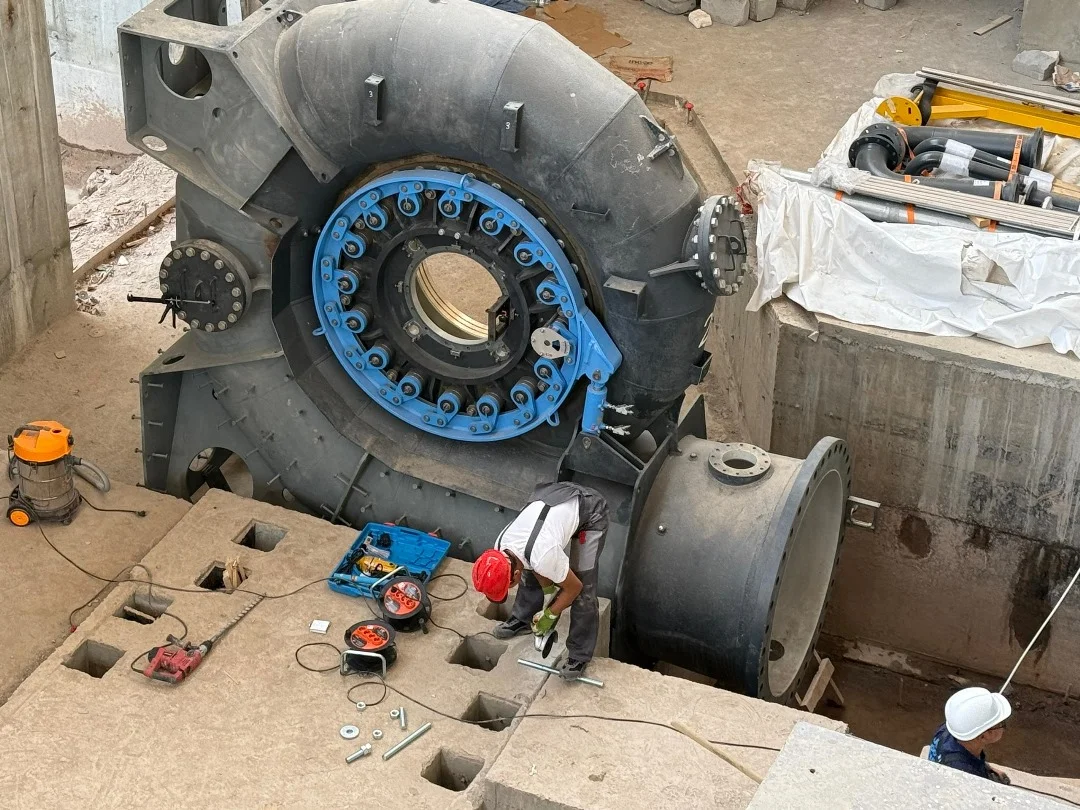

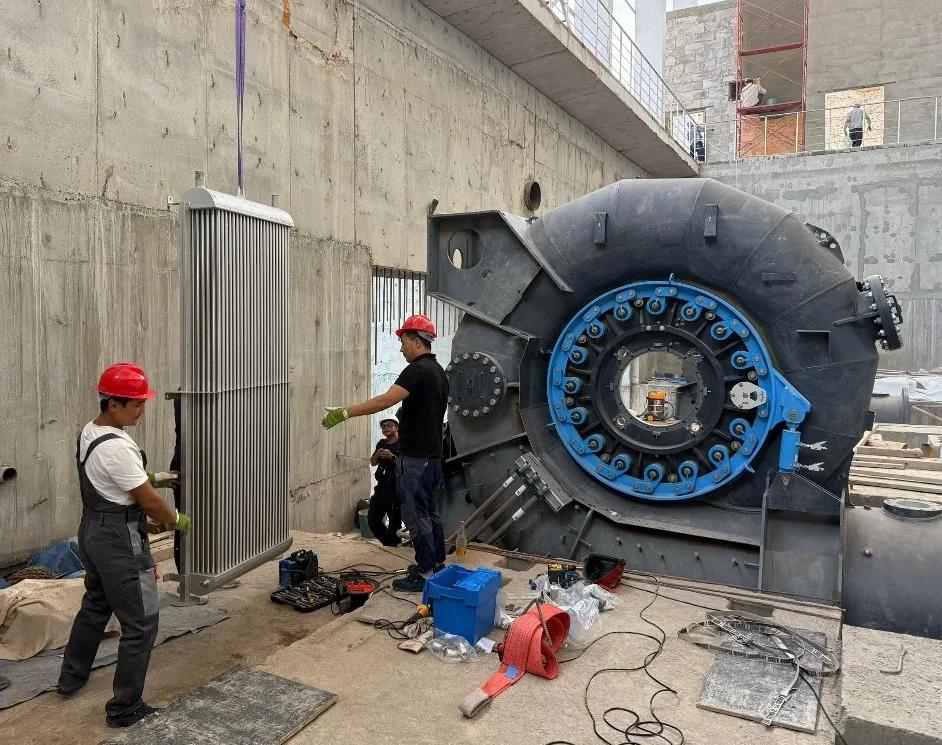

  • №1 жана 2 гидротурбиналардын орнотулган тетиктери, ошондой эле бардык жабдуулар курулуш аянтчасына жеткирилди;
  • курулуш кранын монтаждоо иши сонуна келди

Бардык курулуш-монтаждоо иштери инвестициялык келишимдин графигине ылайык жүргүзүлүүдө.

Маалымат үчүн: Станциянын долбоордук кубаттуулугу 18 МВтты, ал эми орточо жылдык электр энергиясын өндүрүүсү 110 млн кВт/саатты түзөт. Каракөл ГЭСинин курулушу болжол менен быйылкы жылдын аягына белгиленген.
